Obra de Céspedes en Huancabamba está plagada de irregularidades


Nuevo informe de la Contraloría revela que a la empresa ejecutora del millonario proyecto se pagó por trabajos no hechos y con varias deficiencias.

Pese a las graves fallas en perjuicio de los vecinos de Huancabamba la Municipalidad de Huamalíes no cumplió en velar por la calidad de los trabajos.


Más en un clic: Fredill cuadra a regidores por falta de fiscalización a Céspedes

Por Yonel Rosales

Los cuatro millones 106 mil soles que se destinó para la obra de agua y desagüe de Huancabamba podrían no cumplir los objetivos con el que se destinó la cuantiosa inversión si es que no se subsanan las graves irregularidades que encontró la Contraloría General de la República en un nuevo informe que recientemente publicaron. Pese a que el proyecto debió ser entregado en el mes de febrero, de acuerdo al contrato inicial, a la fecha se desconoce cuándo vayan a terminar los trabajos dado al hallazgo de pagos hechos por un trabajo al 100% concluido, cuando en realidad falta terminar y existen deficiencias en el proyecto ejecutado por la gestión del alcalde de la Municipalidad Provincial de Huamalíes, Edgar Céspedes.

Contratista, supervisor y la comuna se prestaron para decir que estas partidas estaban concluidas

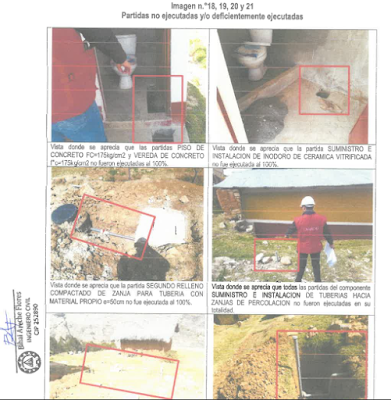

“La entidad aprobó y pagó valorizaciones de obra, con metrados no ejecutados y/o deficientemente ejecutados y con requisitos incompletos, incurriendo en uso de recursos públicos por trabajos no ejecutados”, señala el más grave hallazgo de la Contraloría en su informe Nº 028-2024-OCI/0400-SCC, tras la evaluación que realizaron la segunda semana de julio. Para llegar a esta conclusión, como muestra algunos ejemplos, detectaron que, en el manantial Acelgas Pampa la contratista dijo que esta se culminó al 100%, pero cuando se constató que no están instaladas las tapas metálicas, tampoco tiene el relleno con piedra filtrante. No se tiene el techo y estructura metálica para la cloración, la escalera no está instalada adecuadamente. Tampoco se hizo el trabajo de compactación de las zanjas para las tuberías, los lavaderos no están tarrajeadas, no tiene sus accesorios. La larga lista de trabajos sin concluir sigue, pero los pagos ya se hicieron como si todo estuviera bien.

Punto por punto la Contraloría pone al descubierto las irregularidades
Cual, si se tratara del trabajo de novatos, descubrieron que los lavaderos tienen medidas disímiles, algo así como patas chuecas sulla chaquis se midió que uno tiene 1.08 m y otro 1.02 m, pero el expediente establecía que la altura debía ser de 90 cm. “Los lavaderos domiciliarios se habrían ejecutado incumpliendo lo señalado en los planos, situación que podría ocasionar que estos no sean útiles para la población beneficiaria, hecho que generaría, mayores costos adicionales a la obra”, advierte el informe. Prácticamente tendrían que volver a construirlos.

La lista es larga por los trabajos inconclusos

A estas irregularidades que no podrán ser solucionados sin que se vuelva a rehacer los trabajos, se suma nuevamente, que tanto la contratista y la supervisión incumplen las medidas de seguridad y señalización en obra, pese a que para este propósito la Municipalidad de Huamalíes hace pagos, por eso la Contraloría determina que se debe aplicar penalidades según el contrato. “Contratista incumple con la norma G.050 respecto al correcto almacenamiento de dados de concreto”, determinaron los inspectores al referirse a la piedra chancada. Y por último se halló incongruencias entre la memoria de cálculo y planos del expediente técnico de adicional de obra Nº 01, “situación que podría ocasionar deficiente ejecución de reservorio de concreto armado de 10 m3”, afirmó. Esto llevaría a elevar los costos en la obra. Esto es como si la contratista, la supervisión y también los funcionarios de la Municipalidad de Huamalíes se hubieran puesto de acuerdo para pasar por alto todo esto y pagar a la empresa.

Por cada irregularidad se debería aplicar penalidades
